Pour l'instant, il existe une tâche quotidienne et une tâche hebdomadaire :
- La tâche quotidienne est exécutée tous les jours de la semaine, du lundi au vendredi, et elle est programmée toutes les heures de 7 heures à 12 heures.
Durée de la tâche : S'il n'y a pas de "rediffusions", il dure environ 3 heures. - La tâche hebdomadaire est exécutée tous les samedis à 11h00 et effectue un chargement complet.
Durée de la tâche : La dernière exécution réussie a duré 2 jours.
NB : Les informations ci-dessous, ne sont applicables qu'au système EVMS.
Sur EPIC, les données de comptage sont mises à disposition selon le même timing que EVMS (non validées jusqu'au 10ème jour calendaire de M+1) mais nécessitent que l'utilisateur vienne chercher les données (elles ne sont pas poussées).

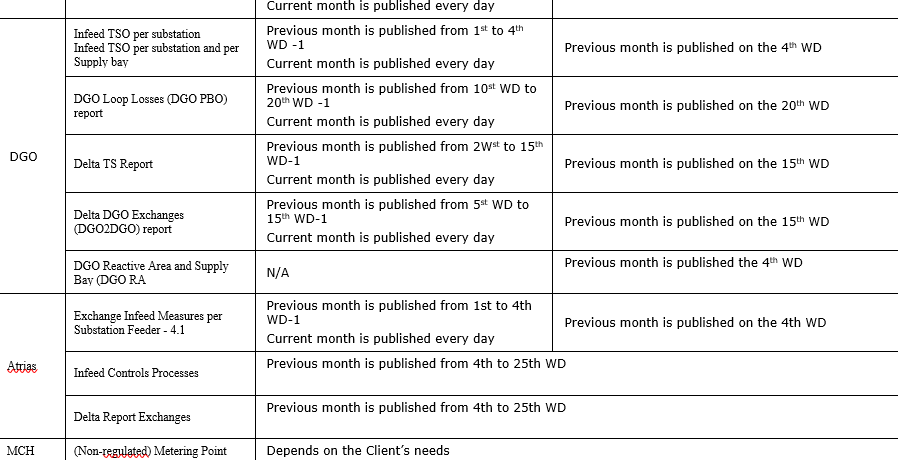

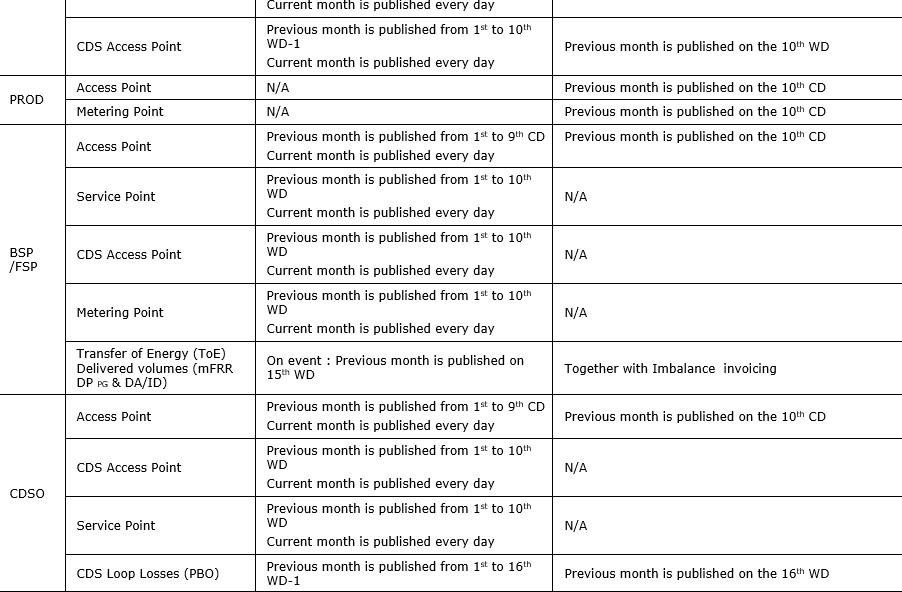

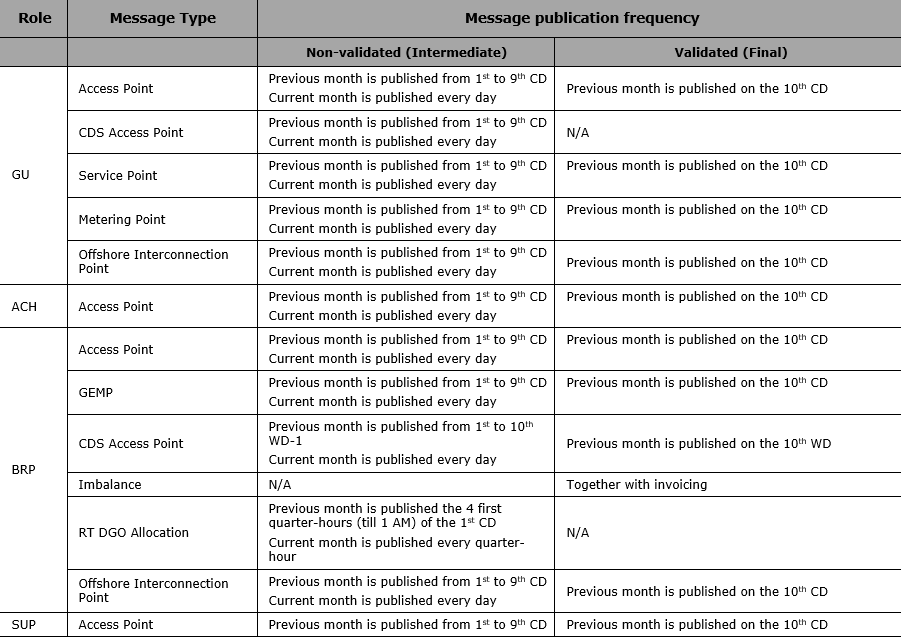

Ce tableau énumère tous les rôles des clients, les messages réglementés correspondants qu'ils peuvent recevoir et leur fréquence de livraison.
Explication des abréviations utilisées dans ce tableau :
- CD = Jour calendaire
- WD= Jour ouvrable
- 4e WD-1 = Jour civil précédant le 4e jour ouvrable (inclus)
- 10ème WD-1 = Le jour de calendrier avant le 10ème jour ouvrable (inclus)
- Mois précédent : les relevés du mois précédent sont renvoyés au mois en cours.
